根据旧址建筑存在的问题,进行了以下具体项目:①排水。外设整体独立排水渠道,室内地面加垫隔水层,设置了两套排水系统,一套为自流排水,一套为自动强排式排水,各屋面雨水、生活用水流入天井后,由PVC管加水制排入东侧水沟,一旦馆外水位高于馆内,关闭流入东侧的水制,各天井雨水、生活用水流入集水井后再流入泵池强制式自动排水泵启动泵水,达到馆内排水的作用。②墙体。铲除批荡、灰水后,对腐烂风化的红砖剔补好的青砖。灰缝不饱满的补灰缝,人工用刮刀、磨石小心清铲墙面,复原旧貌;用科学的方法纠偏、加固二进的东面墙。③屋顶。重新安装合格的木桁、桷板,重新辘筒瓦面,重做正斜脊,更换封檐板加雕刻,所有木构进行了防虫防腐处理,瓦底抺平扫白。④地面。拆除了后添加的地面铺袋材料,挖土方,捣砼垫层,在热层上铺一层碎石、一层沙,然后再铺大阶砖,各天井凿除水泥砂浆地面,铺花岗石地面。⑤门窗。一至四进厅的木门窗、屏风门、横披按原状进行修复旧木门窗,屏风门采用传统的旧木构件替补,恢复横披。⑥其他。为适应开放参观的需要,增加了吊廊,将第四进的房间设置用作安全防范监控室、电教室、茶水间、洗手间。
由于旧址在此次修缮前编制维修方案时,在第四进一直有住户居住着,难以进行全面的调查勘测。因此在这次全面修缮施工的过程中遇到了很多新问题,需不断增加修改、完善原有的方案。经专家确定变更设计,增加的主要项目有卷棚、吊棚、观众洗手间及东西墙体纠偏加固,两面墙体改砌青砖等工程。此次维修工程最后财政审定额为185629563元。这次维修是广州市人民政府历次对“三二九”起义指挥部旧址维修保护中投入最多、规模最大的一次维修工程。该维修项目经2007年4月省文物局主持的验收中,专家有华南理工大学建筑系、广州鲁班公司、省市文物部门、监理公司等。验收意见为:该修缮工程整体上恢复了建筑原貌,较好地解决了防潮排涝问题,施工质量很好,符合“不改变文物原状”的原则,达到了保护文物建筑的目的,可以通过验收。工程质量优秀。最后经省主管副厅长验收同意。2006年,值此辛亥黄花岗起义95周年纪念之际,纪念馆以新的形象接待观众。

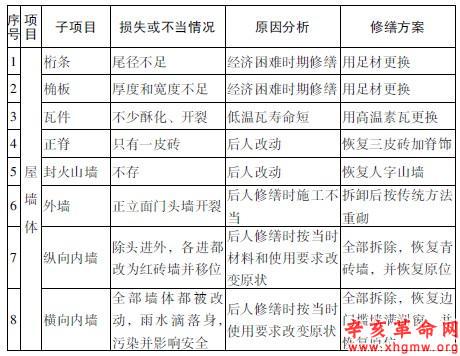

附:2005年旧址修缮前损坏的情况图片及修缮项目一览表
